Veuillez trouver ci-dessous l’état d’avancement de la ZAC de Pré Billy depuis septembre 2021 : étapes majeures, vues aériennes, informations, …

Cet avancement est actualisé chaque mois.



Source des vues drone : WOOlooMOOloo

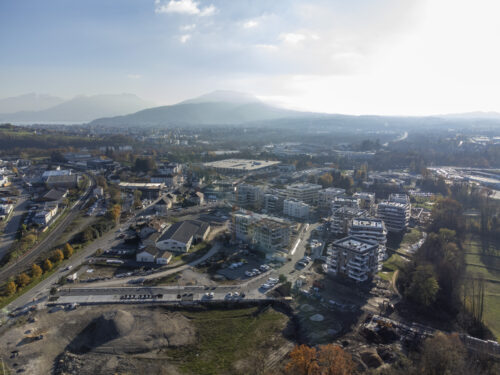

Septembre 2021 :

Réalisation de la future Rue du Goléron (réseaux primaires, couche de forme de la voirie, …)

Réalisation des pré-terrassements des îlots A (TERACTEM) et C (PRIAMS – Programme ARBOREA et HAUTE-SAVOIE HABITAT)

Début du stockage des déblais (matériaux issus des pré-terrassements)

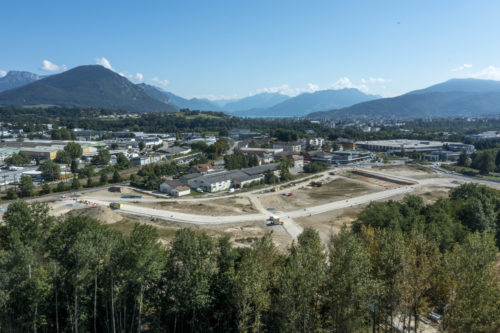

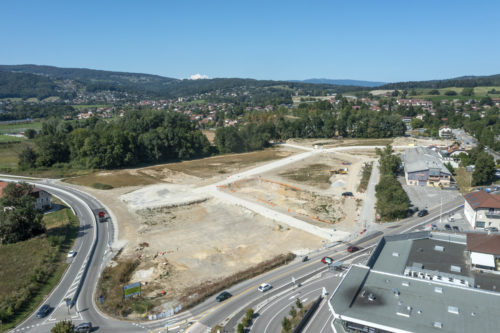

Localisation des îlots (photo de gauche) :
- A gauche : îlot A (TERACTEM)
- A droite : îlots B1 (début en juillet 2022 pour TERACTEM et octobre 2022 pour IDEIS) et B2 (en cours de conception)
- Au fond à gauche : îlot C (PRIAMS et Haute-Savoie Habitat)
- Au fond à droite : îlots D et E (en cours de conception)

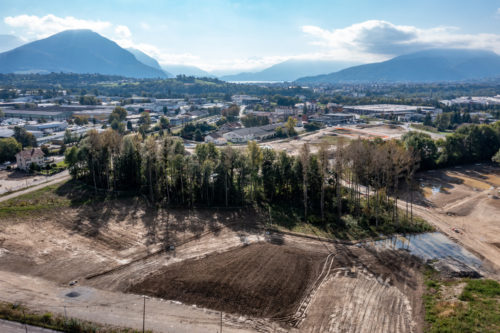

Octobre 2021

Réalisation du terrassement de l’îlot C

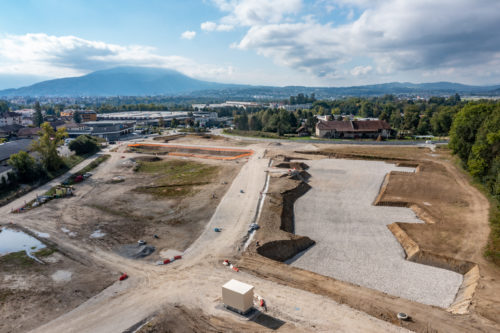

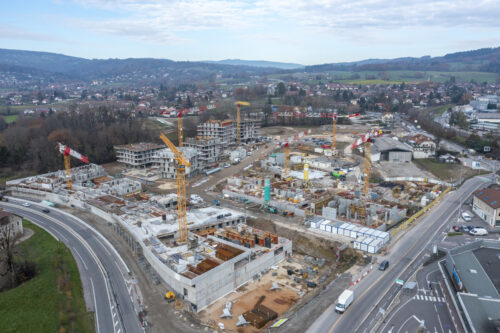

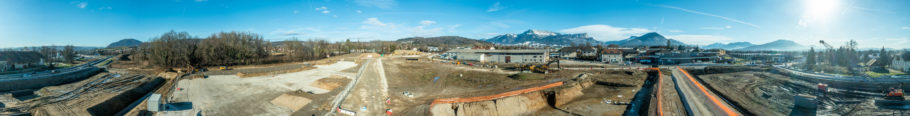

Octobre 2021

Décembre 2021

Début du terrassement de l’îlot A

Réalisation du pré-terrassement de l’îlot B1 (TERACTEM – Programme OPAL)

Décembre 2021
De gauche à droite : îlot A ; îlot C ; îlot B1 ; îlot A

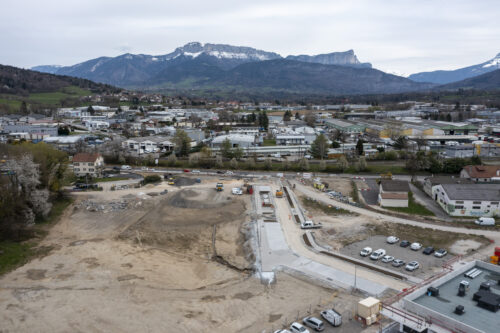

Janvier 2022 :

Début de la réalisation du champ de sondes

Ilot C : Préparation du chantier

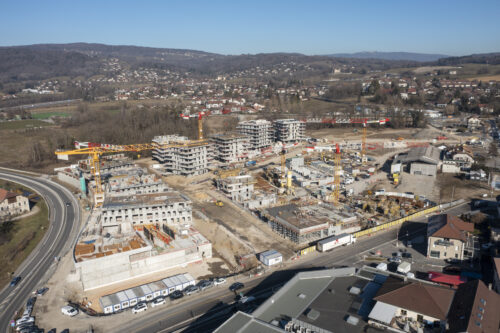

Février 2022 :

Ilot C : Pose des grues et début de la réalisation des fondations

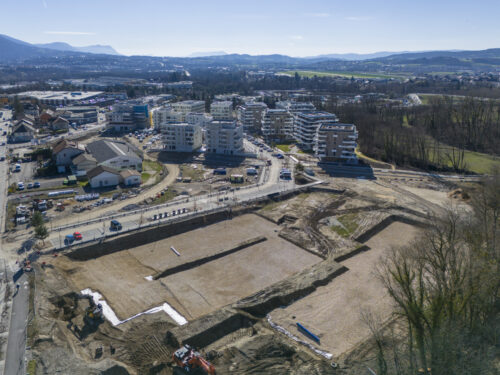

Mars 2022 :

Ilot A : Pose des grues et début de la réalisation des fondations

Ilot C : Fin de la réalisation des fondations et réalisation du sous-sol

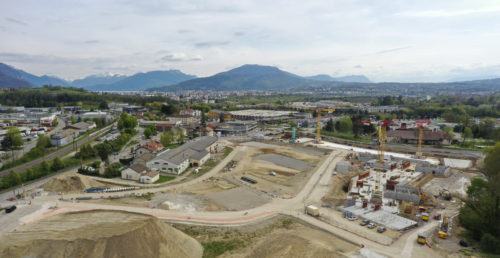

Avril 2022 :

Ilot A : Réalisation des fondations

Ilot B1 : Réalisation des terrassements

Ilot C : Début de la construction du premier étage

Curage du Madigan’s

Fin de la réalisation du champ de sonde

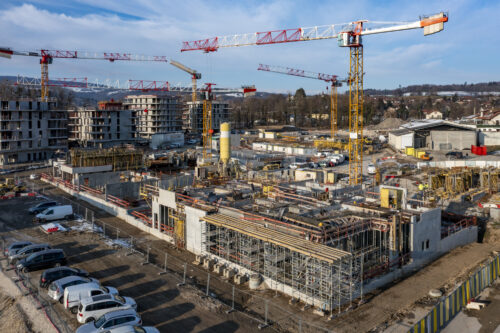

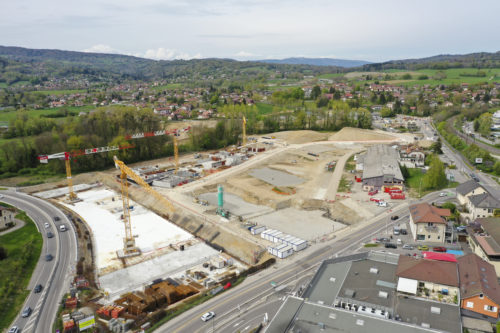

Avril 2022

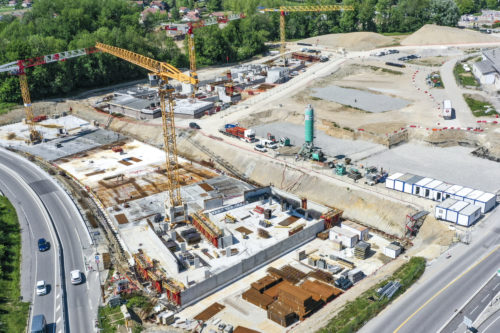

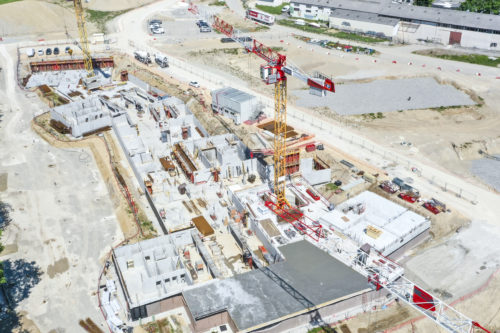

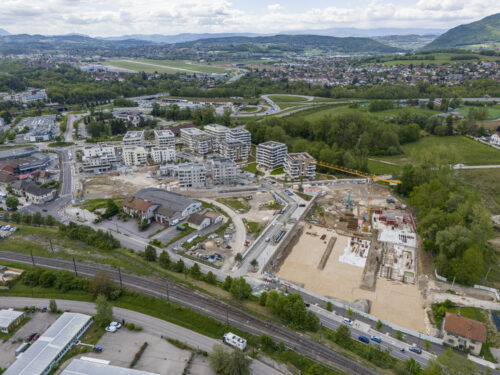

Mai 2022 :

Ilot A : Début de la construction du sous-sol

Ilot C : Début de la réalisation du cuvelage (étanchéité des fondations des bâtiments) et début des remblais périphériques

Désamiantage du Madigan’s

Mise en culture de terres inertes

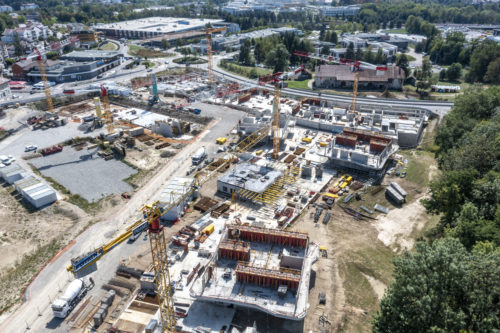

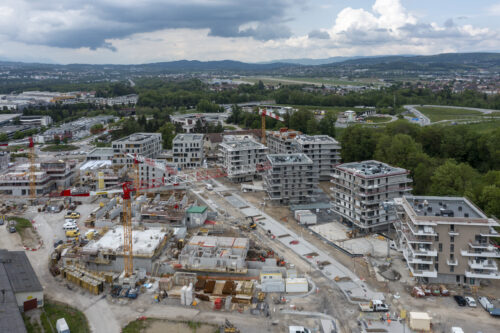

Mai 2022

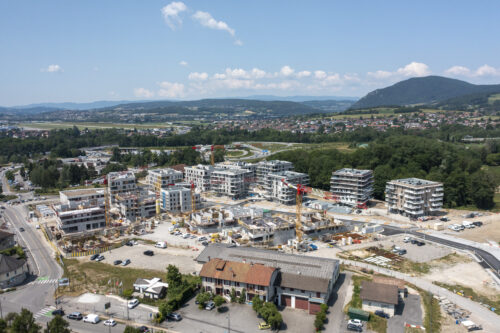

Juin 2022

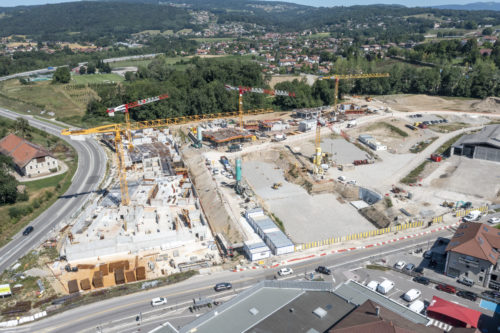

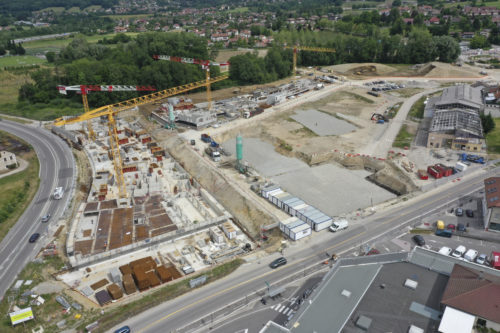

Juillet 2022 :

Ilot A : Début de la réalisation du cuvelage (étanchéité des fondations des bâtiments) et premiers remblais

Ilot B1 : Installation du chantier et pose des grues

Ilot C : Fin des remblais de garde

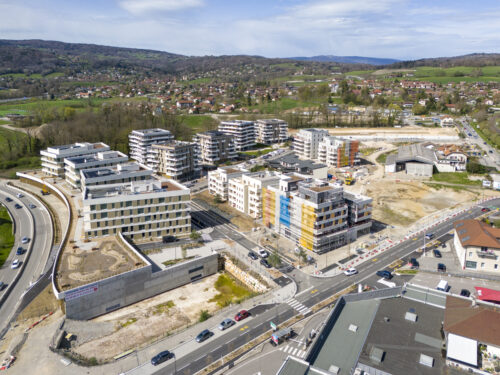

Pour plus d’informations et de photos :  [#2 – Juillet] Pré Billy vu du ciel

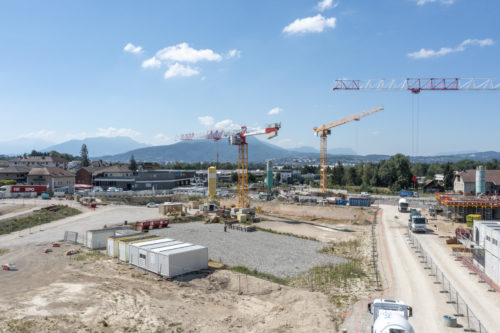

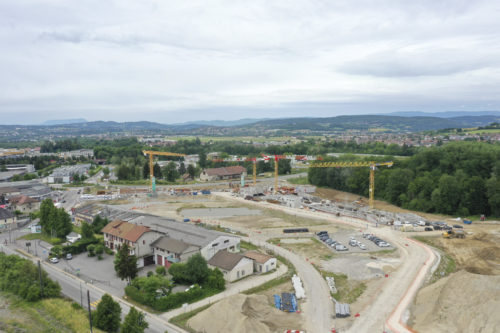

Juillet 2022

Fil info Pré Billy

La biodiversité, point d’honneur du projet

[CLIMAT] Lutter contre les îlots de chaleur urbains

[#2 – Juillet] Pré Billy vu du ciel

VACANCES : Fermeture de la maison du projet

[CHANTIER] Déconstruction du Madigan’s
